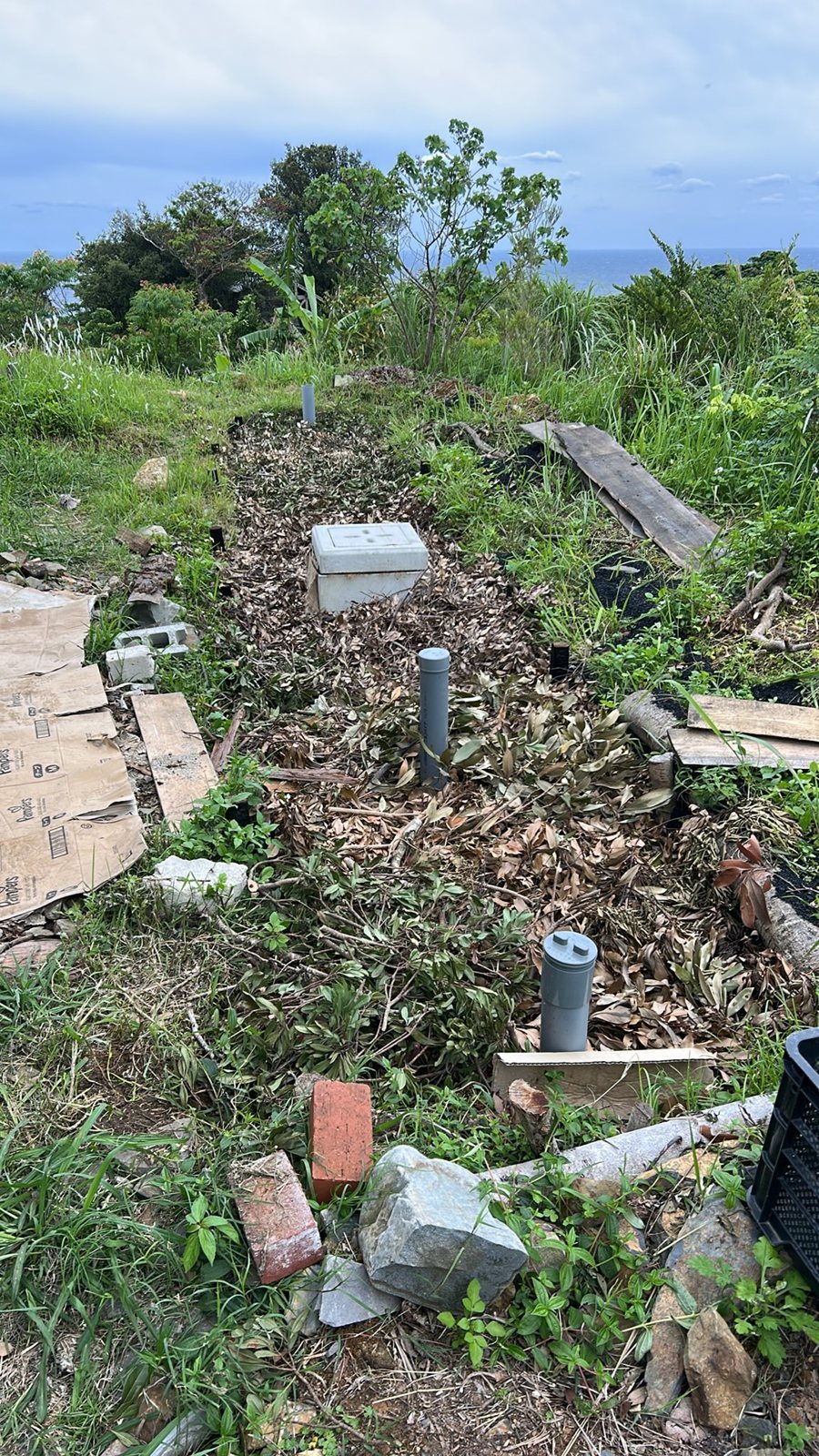

排水浄化システムの施工は、完成してしまうと、地表に数本の管と落ち葉のマルチが見えるだけになります。どんな層がどんな順番で埋まっているのかは、工事の途中にしか見ることができません。
この記事は、私たちEKAMが自社の敷地で自作した排水浄化システムの施工手順を、2025年1月の掘削から2026年5月の使用開始まで、約16か月分の現場写真で順を追って記録したものです。前回の仕組み・設計編で紹介した「嫌気の層・好気の層・土の層」が、実際にどう形になっていくのかを見ていきます。
工程ごとに、使った素材と、その素材を選んだ理由をあわせて書きました。同じものをつくる方だけでなく、炭や石を使った水はけ改善、雨水の浸透施設など、土の中で水と空気を扱う仕事をしている方の参考になればうれしいです。
排水浄化システム施工の全体像
最初に、施工手順の全体の流れを表にまとめます。
| 時期 | 工程 | 主な素材 |
|---|---|---|
| 2025年1月 | 遣り方・トレンチ掘削 | 重機、木杭、貫板 |
| 2025年2〜3月 | 水の浸み方の確認、嫌気槽の土台づくり | 炭、割栗石、単粒砕石 |
| 2025年4〜5月 | 底の水平出し、床と縁、レンガの側壁と通気管、炭の埋め戻し | 砕石、天然水硬性石灰、レンガ、麻布、有孔管、炭 |
| 2025年12月 | 槽の蓋に丸石、点検ます | 平たい丸石、コンクリートます |
| 2026年1月 | 割石の蓋、微生物の住処(ろ材)、下流の点穴 | 割石、瓦、ガラス発泡資材、塩ビ管 |
| 2026年2月 | 浸透ピット、オーバーフロー管、家からの配管 | 割栗石、炭、有孔管 |
| 2026年4〜5月 | 被覆とマルチング、使用開始 | ヤシ繊維、麻布、植物のマット、落ち葉、腐葉土 |
途中、2025年5月から12月までは期間があいています。一気につくり切る必要はなく、層ごとに状態を確かめながら進められるのも、この工法のよいところです。
工程1〜3:掘削と、底をつくる
工程1 遣り方を出してトレンチを掘る(2025年1月)

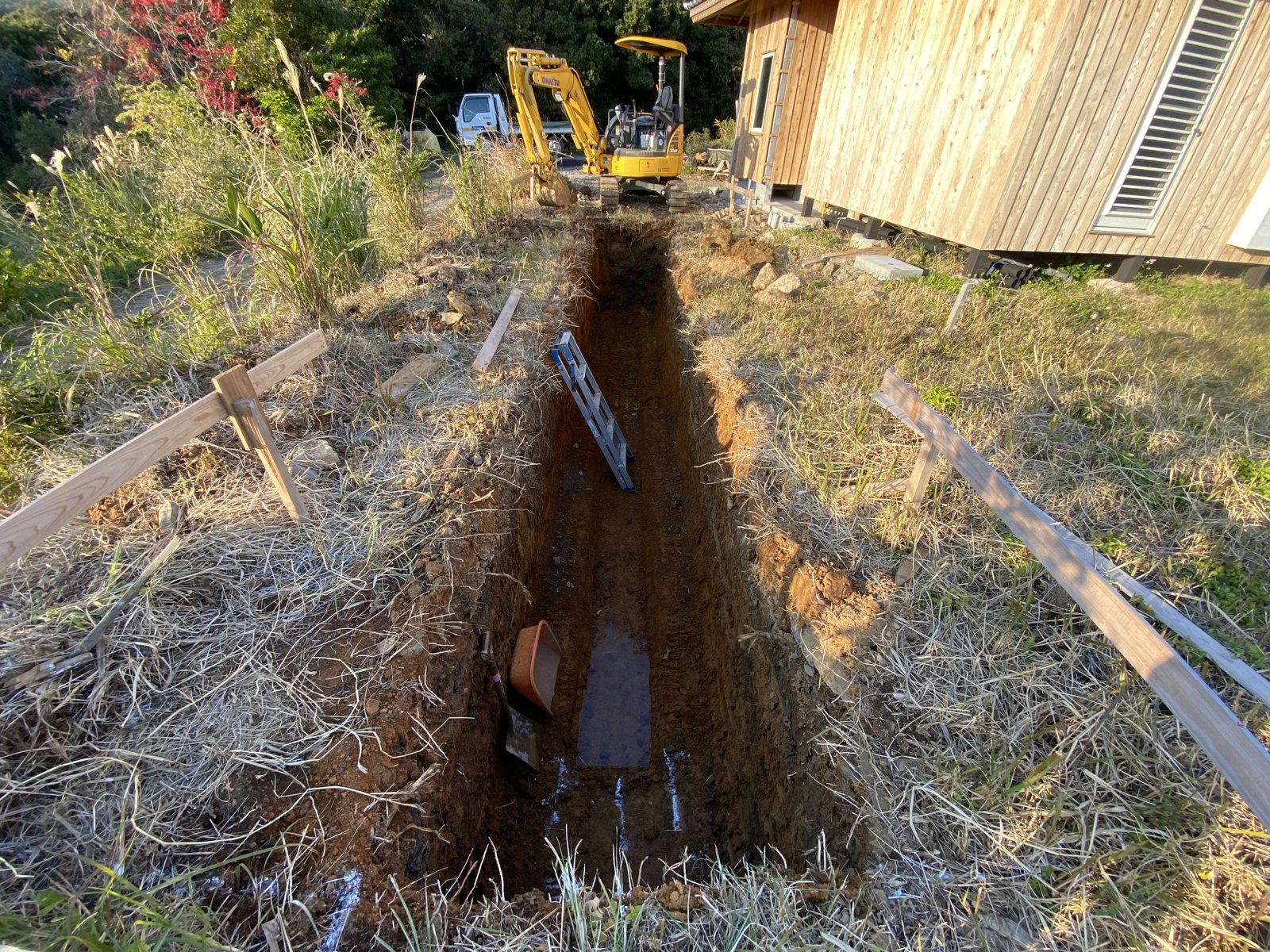

まず木杭と貫板で遣り方(やりかた、掘る位置と高さの基準を示す仮設の枠)を出し、重機でトレンチを掘りました。建物からの排水が自然に流れ込むよう、配管の高さと勾配から逆算して底の高さを決めています。

掘りながら、壁面の土の色と硬さを観察します。表土の下は赤い地山で、ところどころに岩が混じっていました。
工程2 水の浸み方を確かめる(2025年2月)

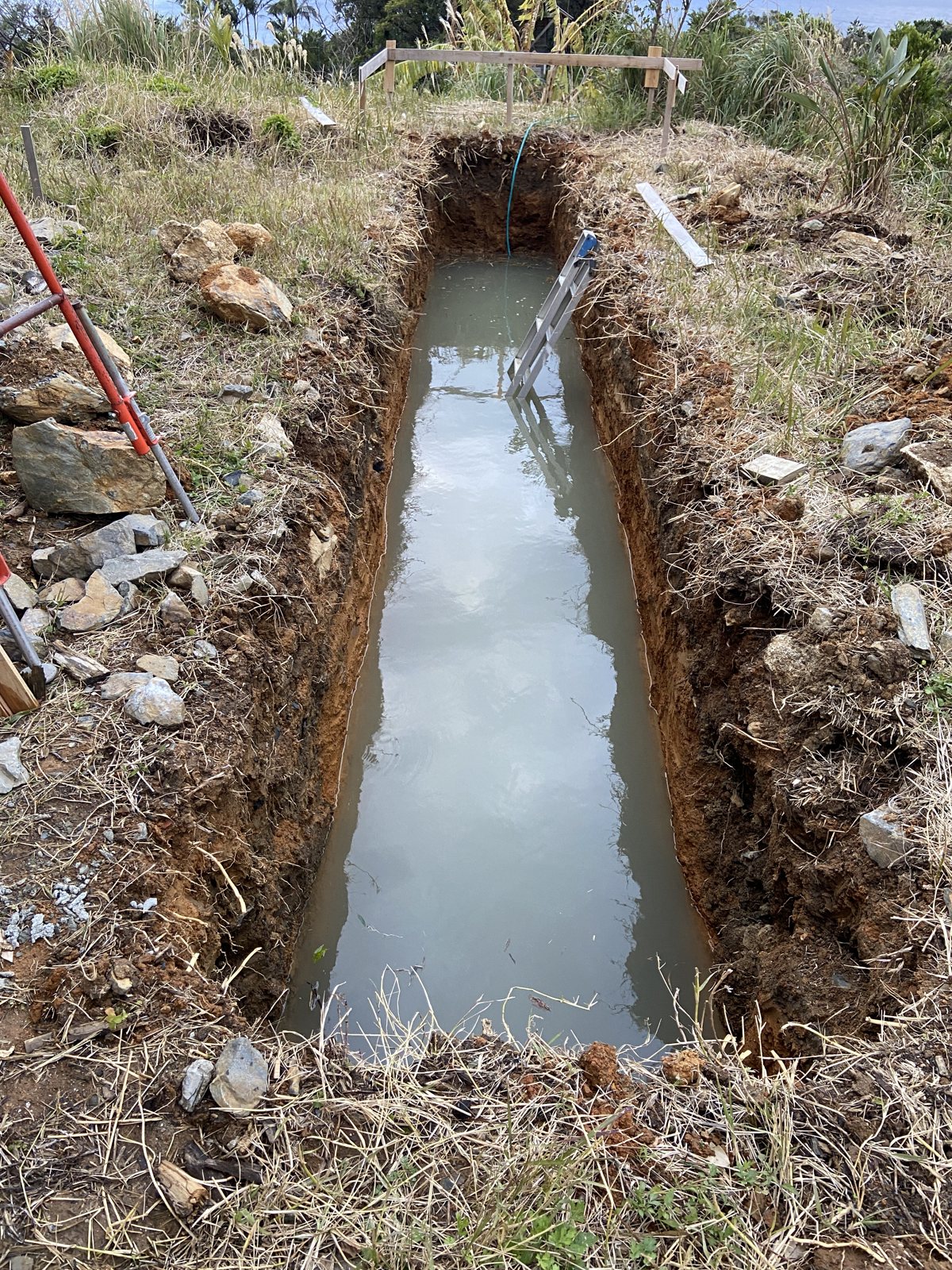

掘ったトレンチに水が溜まり、なかなか引かない状態を確認しました。粘土分の多い地山は、水を受け取るスピードが遅いということです。この観察から、底と周囲に水と空気の通り道を意識的につくる方針をはっきりさせました。

工程3 嫌気槽を作る為の土台作り(2025年3月)

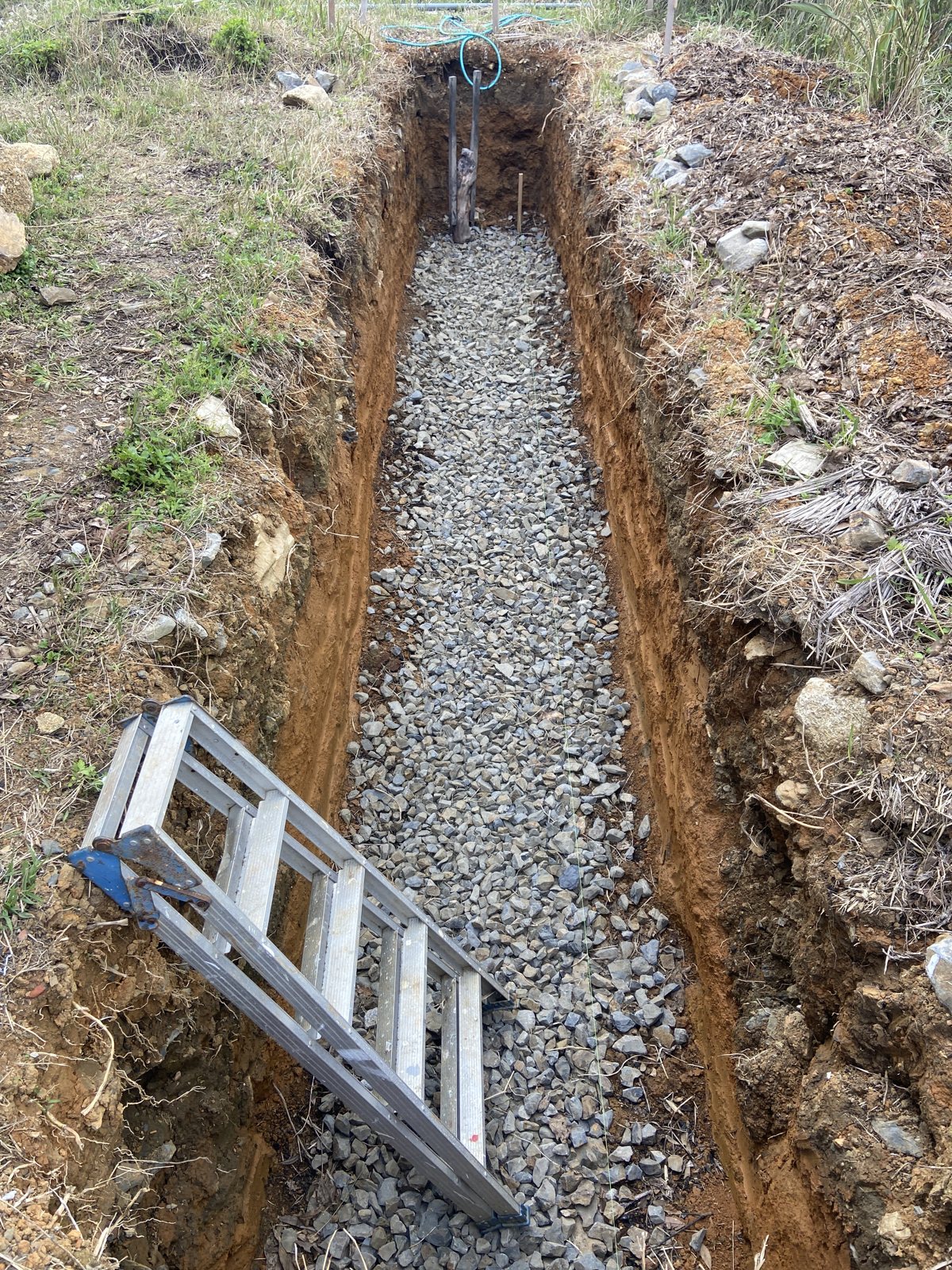

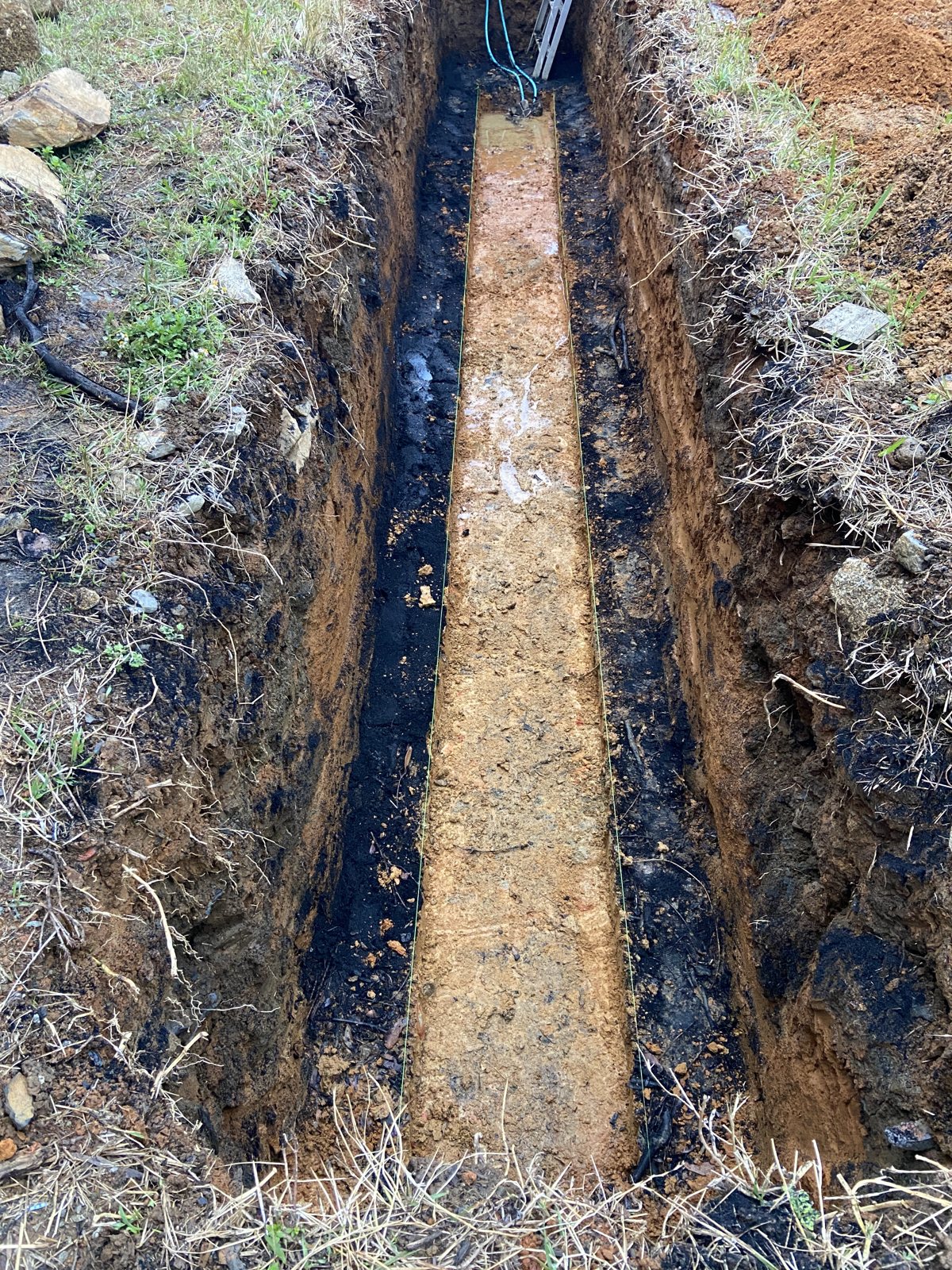

トレンチ底の両脇には炭を敷き、底には割栗石(わりぐりいし、こぶし大から人頭大の割った石)の小端立て(こばだて、石を立てて並べる据え方)を行い、その後、底全体に砕石を入れました。炭の帯は粘性質な土壌の養生の為です。割栗石の小端立てと砕石は、上に載るものの重さを受け止めつつ、水を逃がす基盤になります。

工程4〜6:嫌気槽の器をつくる
工程4 水平を出して敷きならす(2025年4月)

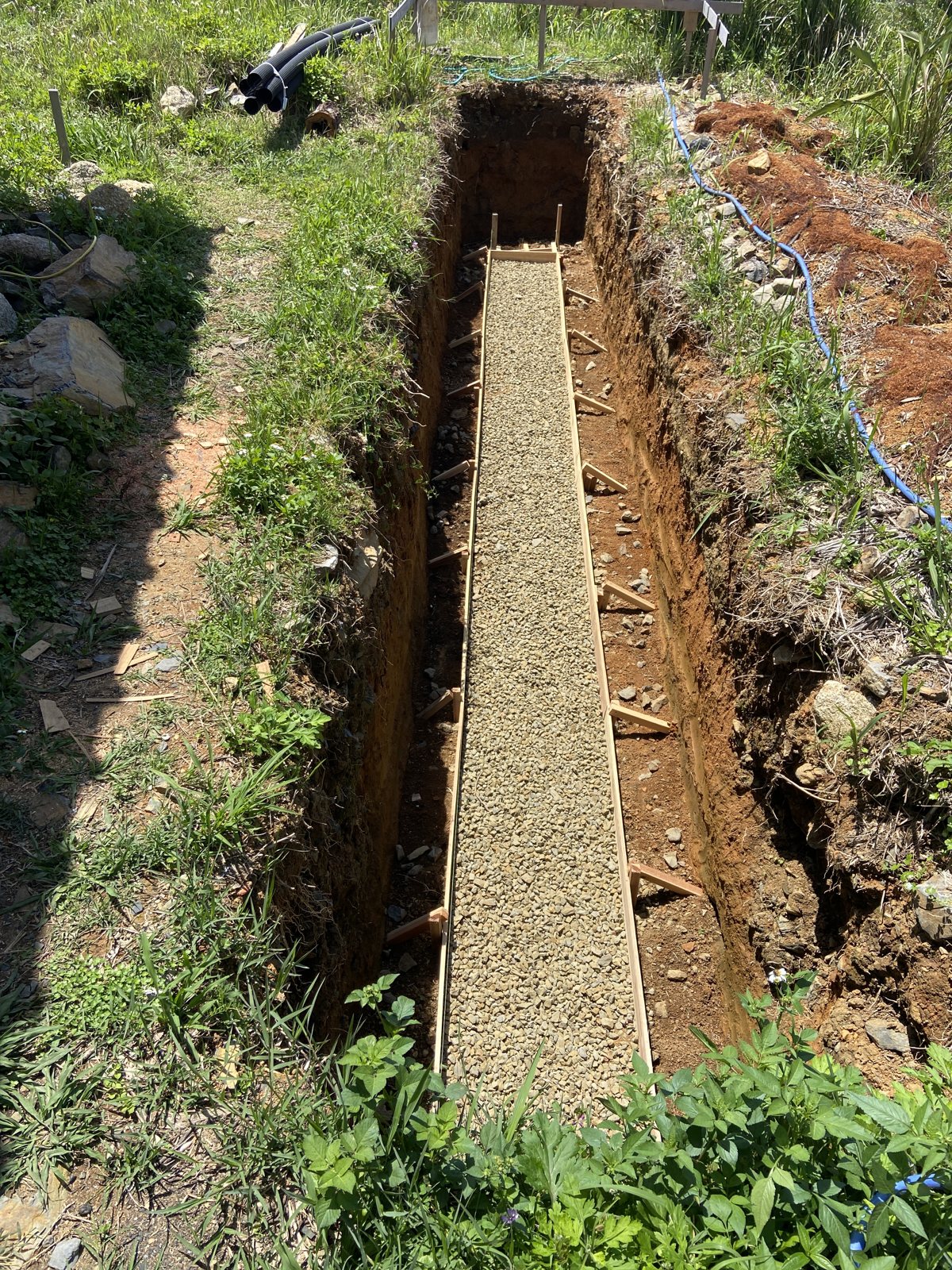

型枠を立て、細かい砕石を敷きならして水平を出しました。排水浄化システムでは、槽の底の高さがずれると水が片側に偏り、一部の区間だけに負担が集中します。長い区間でも高さをそろえることが、全体をむらなく働かせる前提になります。

工程5 床と縁をつくる(2025年5月)

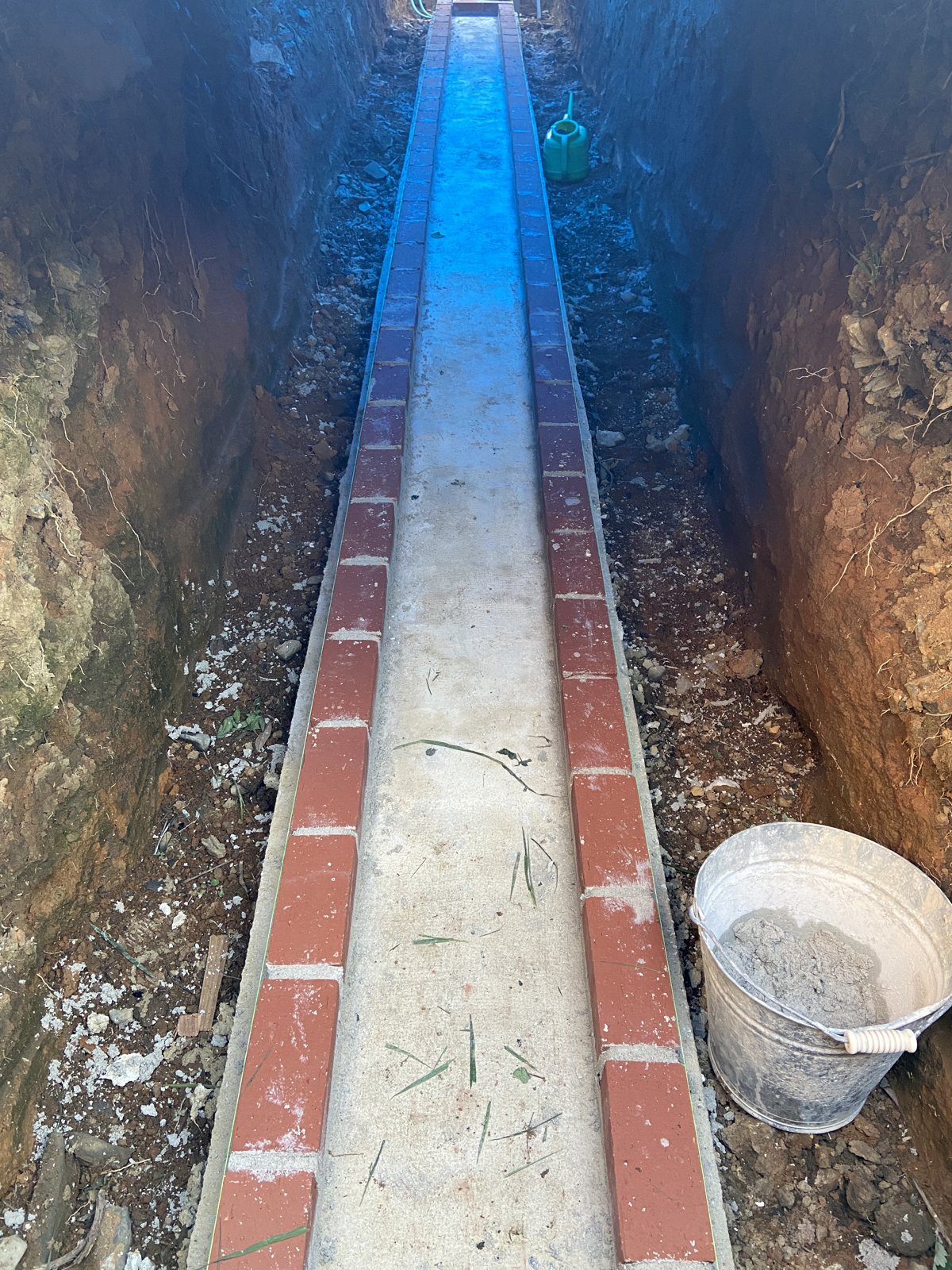

底には天然水硬性石灰(NHL:Natural Hydraulic Lime)の床を打ち、両側の縁に最下部のレンガを並べました。ここは嫌気の層として、流れ込んだ固形物を受け止めて留めておく嫌気槽の底になります。

工程6 側壁と通気管を据え、炭で埋め戻す(2025年5月)

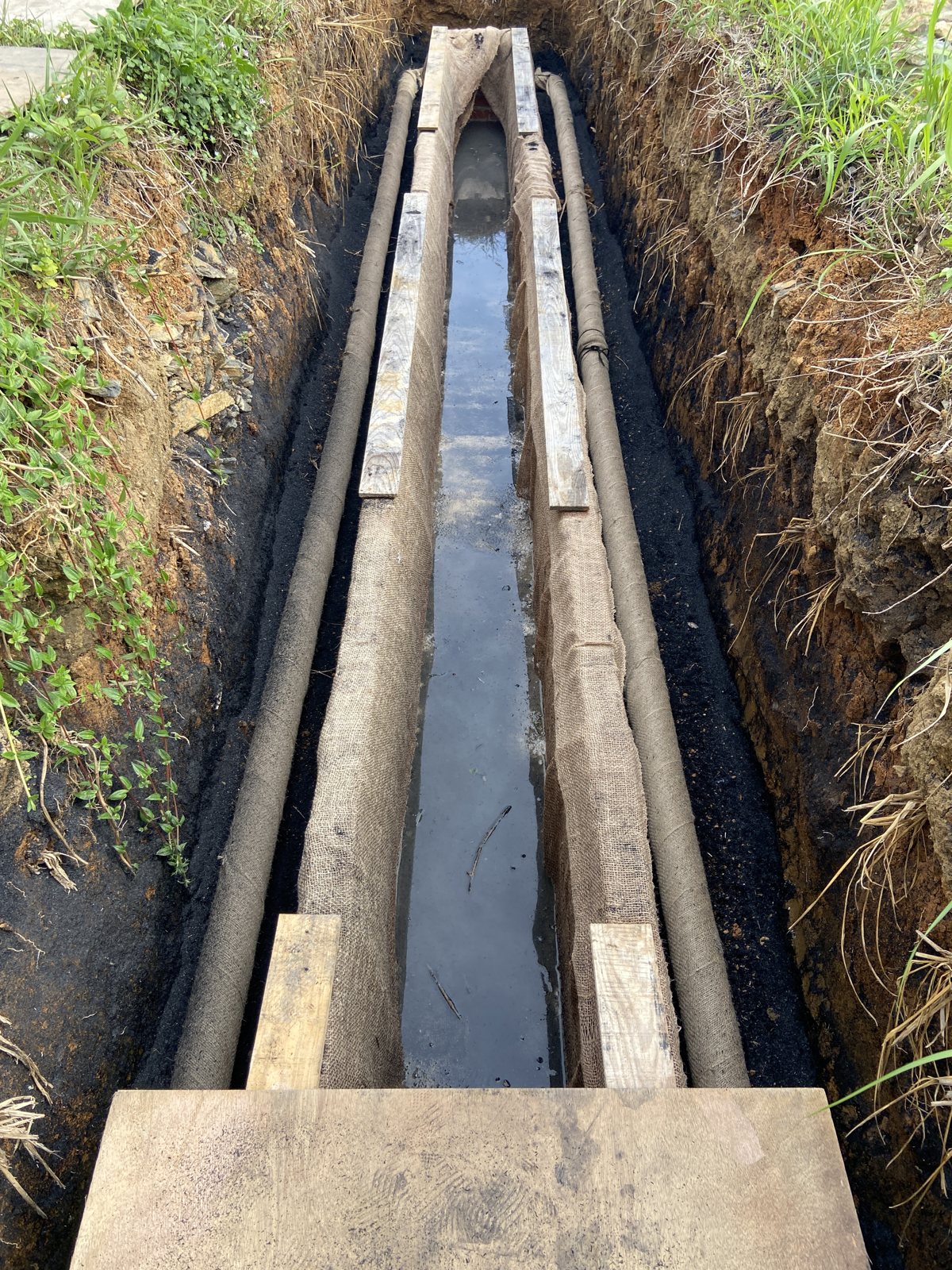

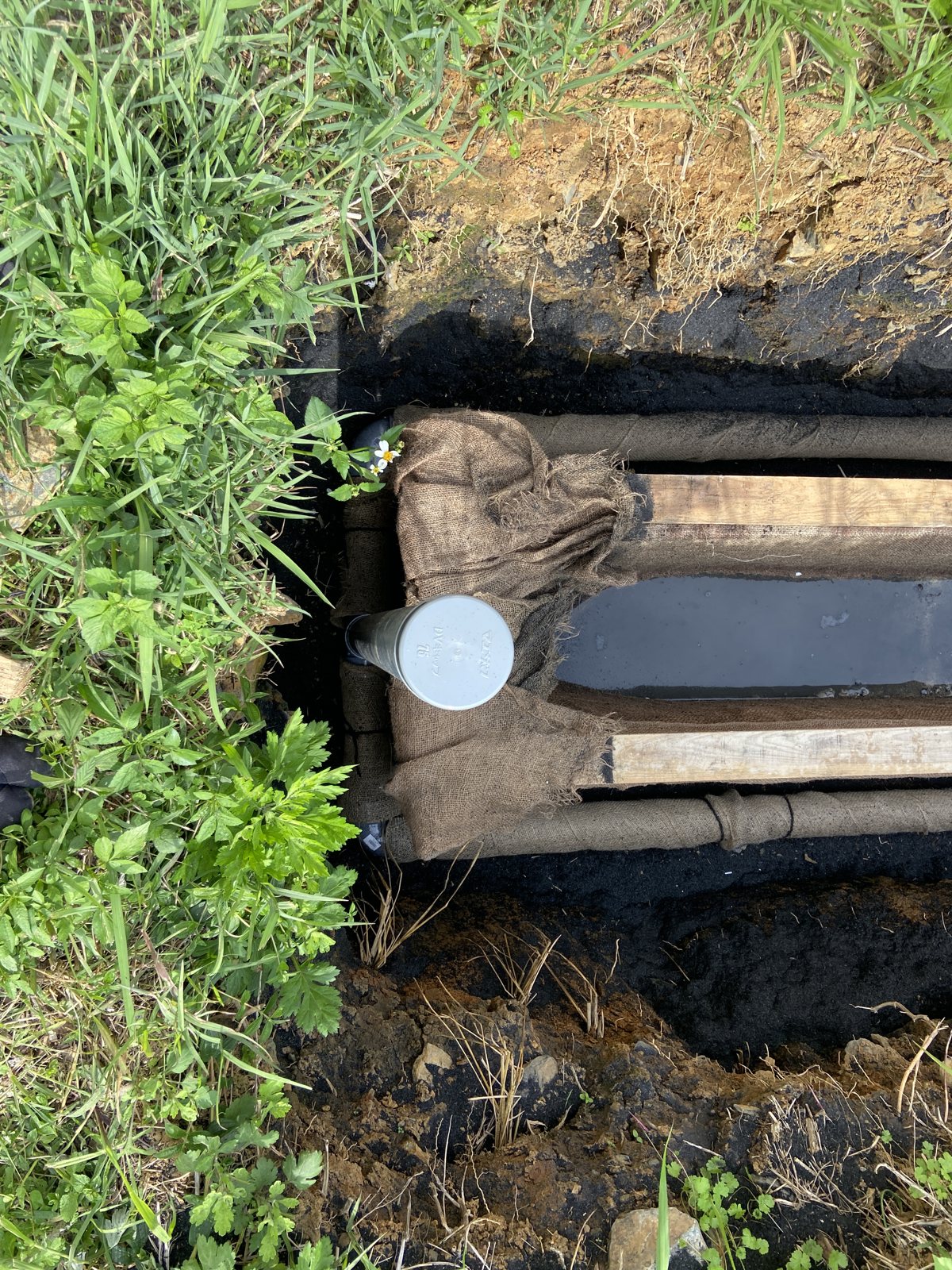

レンガを4段積み槽の側壁を立て、その外側の両脇に、麻布を巻いた有孔管を通しました(通気管)。槽の周りは炭で埋め戻し、突き棒で何度も突き固めています。炭は突き固めても粒の中の孔が残るため、締まっていながら呼吸できる壁になります。

工程7〜9:好気の層と点穴
工程7 槽の中に丸石を並べ、点検ますを置く(2025年12月)

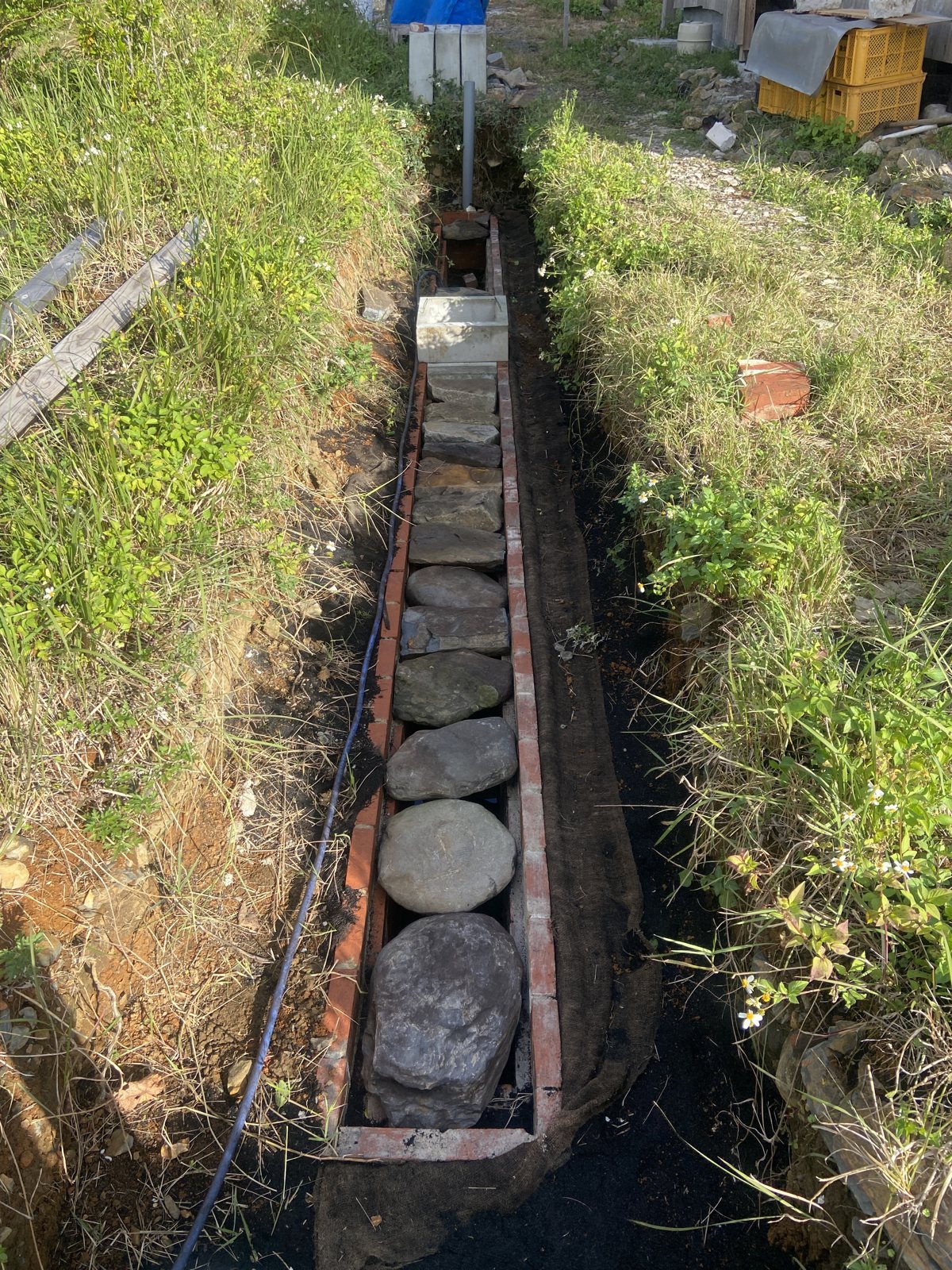

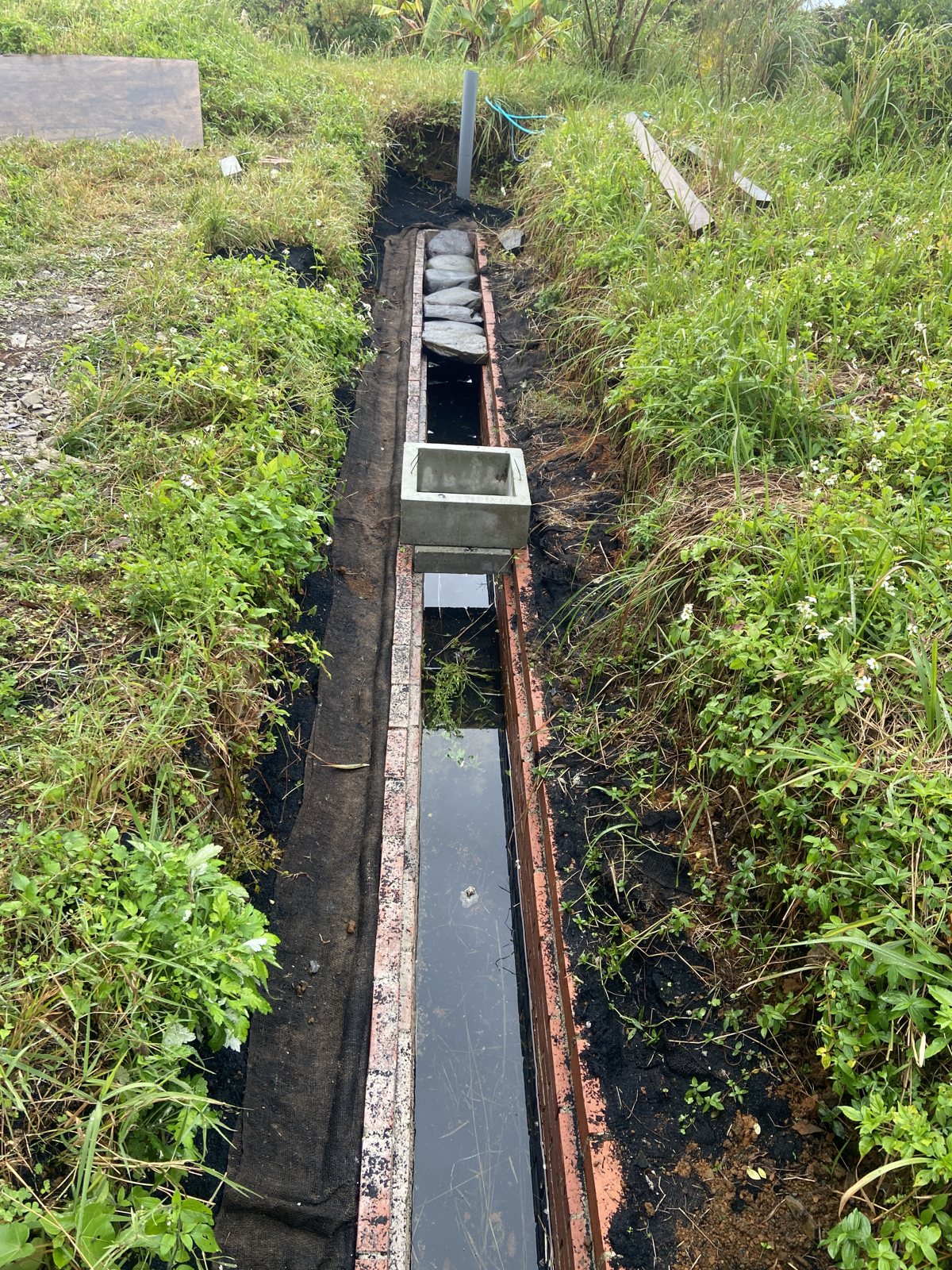

槽の蓋として平たい丸石を並べました。丸石どうしの間には大きな隙間ができ、上澄みの水と空気が通ります。この石の表面にも微生物の膜ができ、好気の分解が進みます。区間の途中にはコンクリートの点検ますを据え、あとから中の状態を確認できるようにしました。

工程8 割石で蓋をし、微生物の住処を作る(2026年1月)

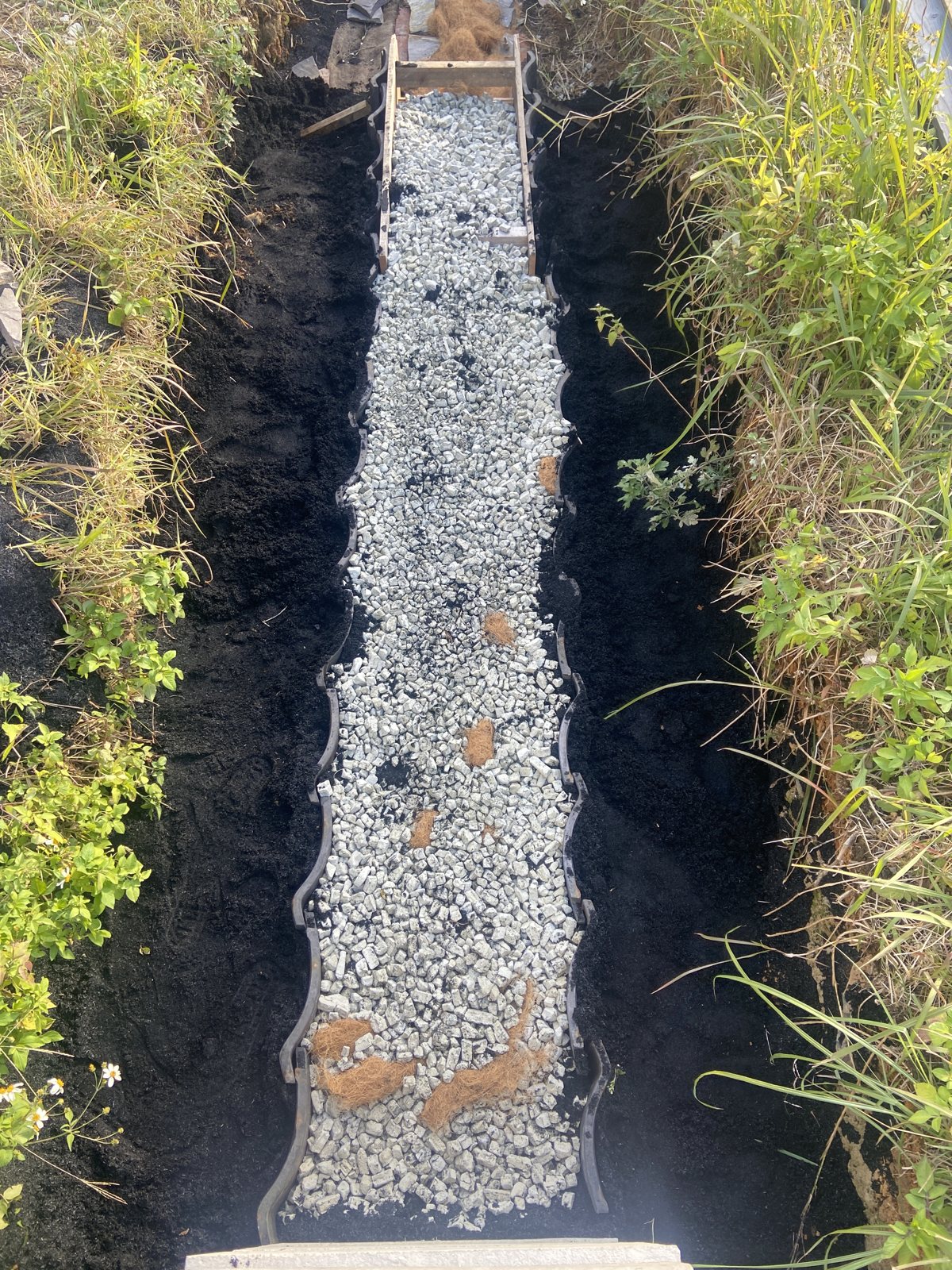

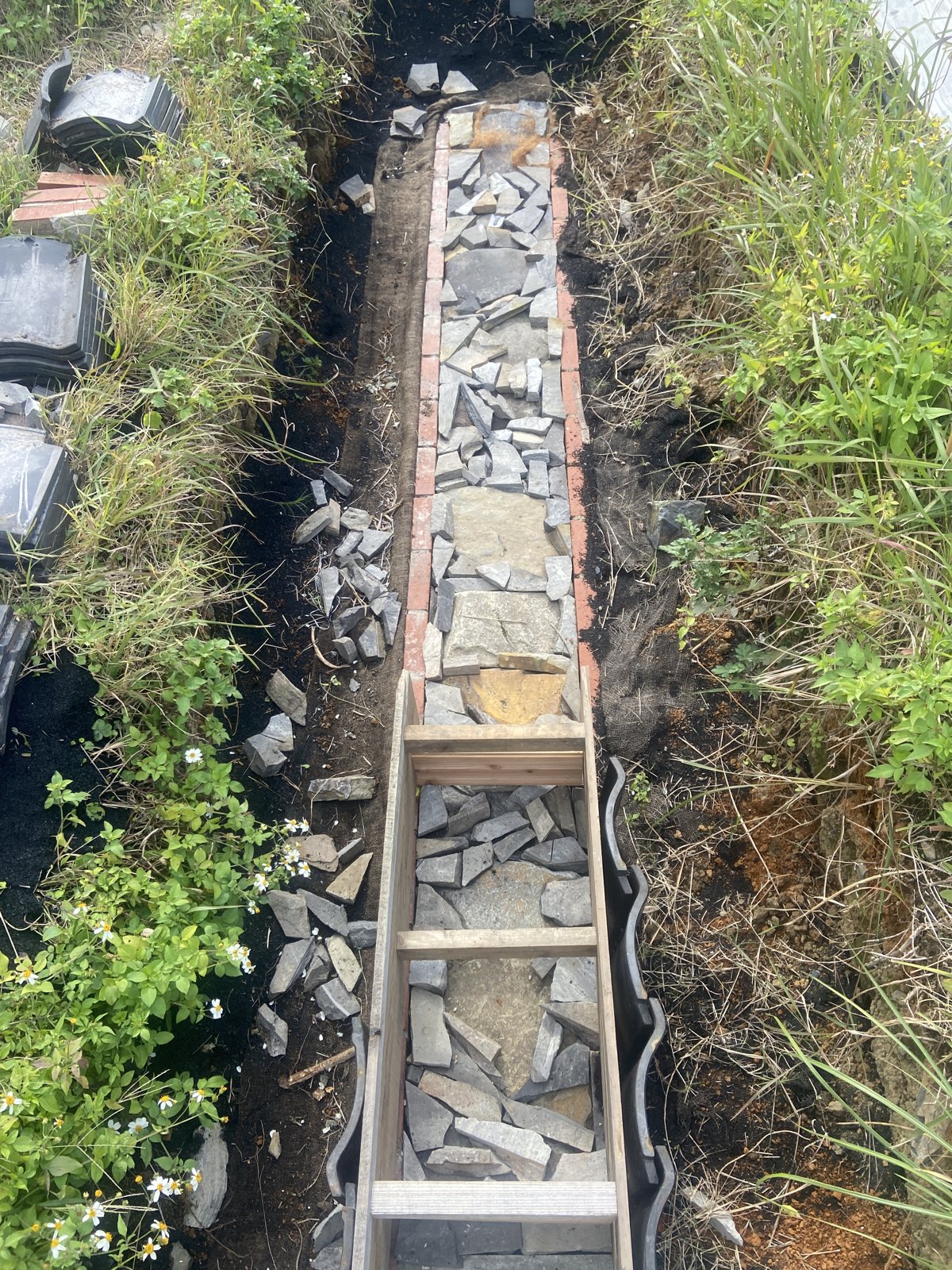

丸石の上を割石で覆い、木の枠と瓦で両側を縁取ってから、微生物の住処となるガラス発泡資材を入れました。割石は、上から入る土や細かい粒が嫌気槽への流入を防ぐ「蓋」の役割です。瓦の縁は、ろ材の層と周囲の炭の層が混ざらないようにするための仕切りです。

工程9 下流に点穴を掘る(2026年1月)

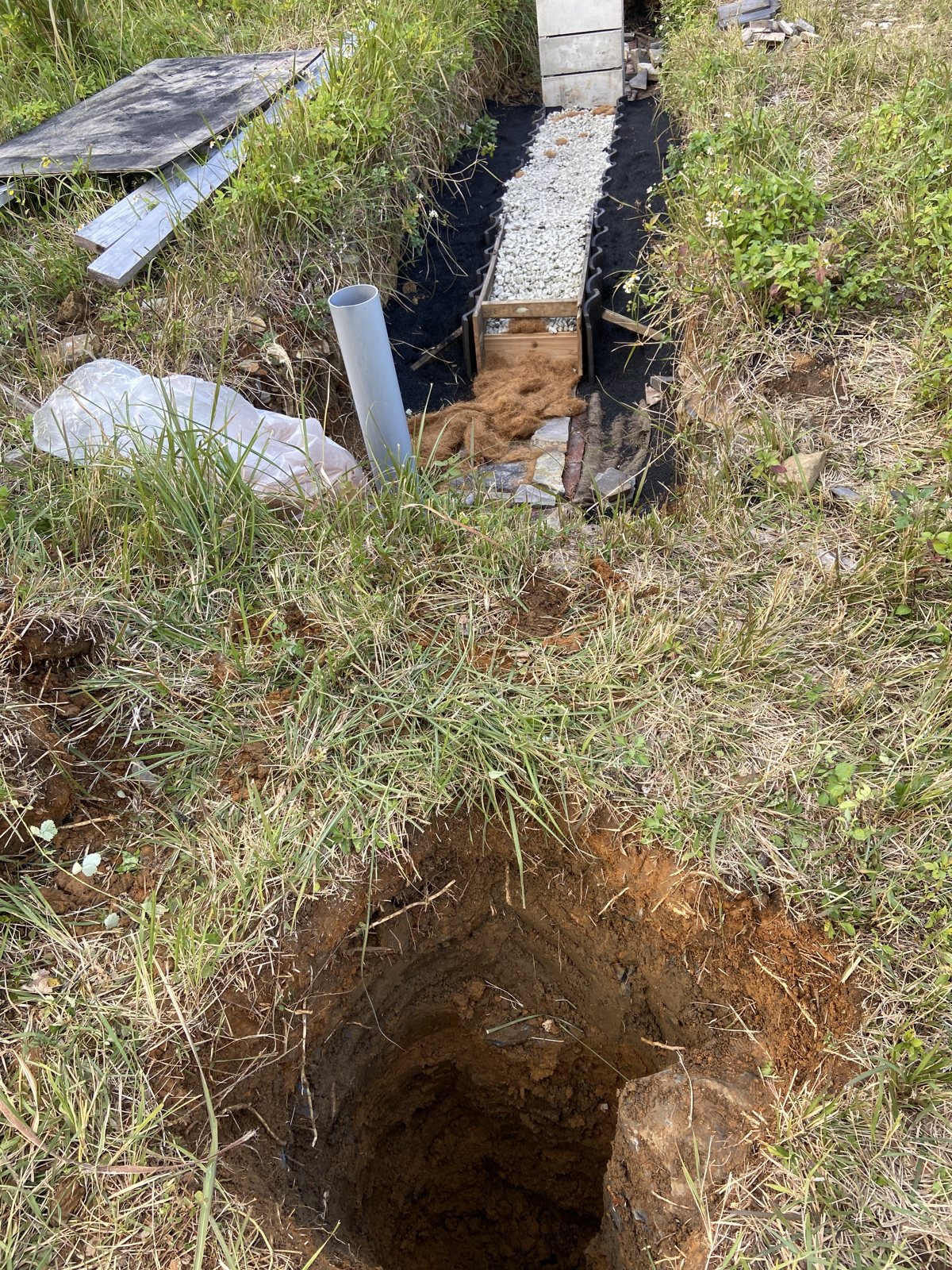

システムの下流側に、深い縦穴(点穴)を掘り、浄化システムから管を接続しました。大雨時のオーバーフロー用です。水を一か所に溜めるのではなく、立体的に分散させて土へ渡すことを狙っています。

工程10〜12:浸透ピットと埋め戻しの下地
工程10 浸透ピットに割栗石と炭を詰める(2026年2月)

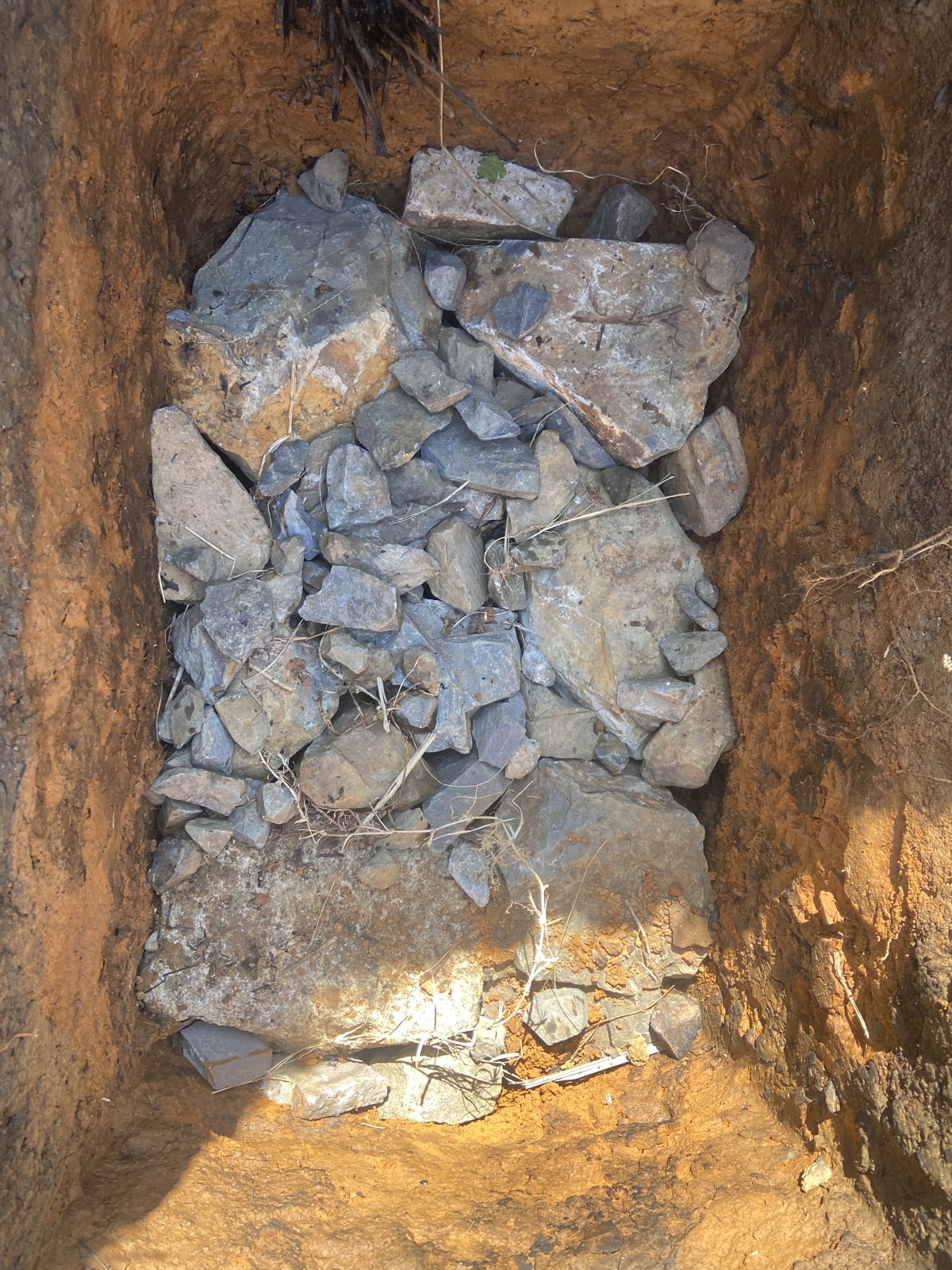

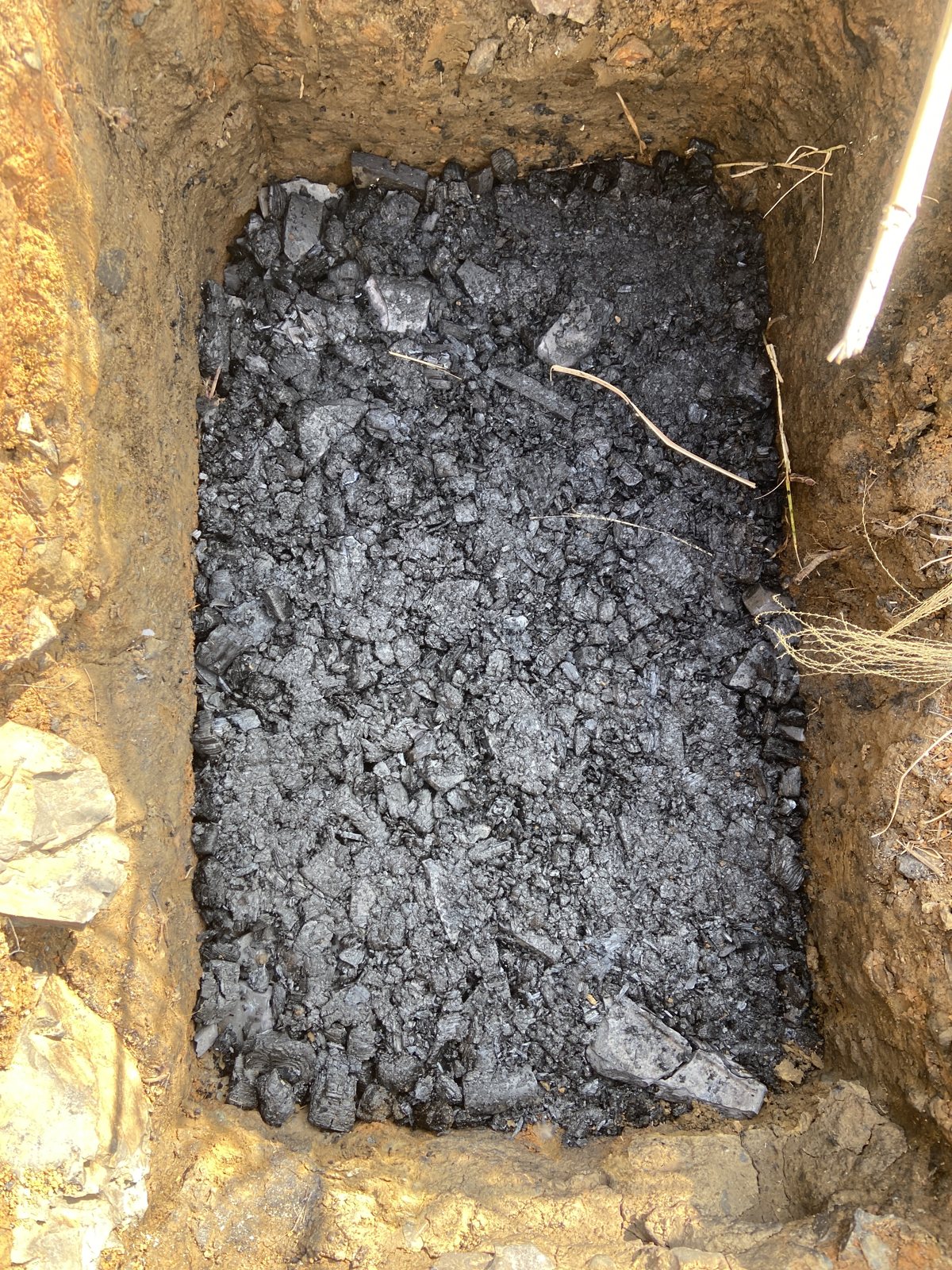

別に掘った四角い穴に、割栗石を詰め、その上を炭混じりの細かい石で覆いました。石の隙間が水を一時的に受け止め、周りの地山へゆっくり渡していきます。

工程11 有孔管で水を分散させる(2026年2月)
微生物繁殖槽の上に、オーバーフロー用の有孔管を設置しました。大雨時にシステム内の水量が急に増えるとうまく排水されない為です。家からの配管もこの時期に接続しました。

工程12 ヤシ繊維・麻布・植物のマットで覆い、落ち葉と腐葉土で下地をつくる(2026年4〜5月)

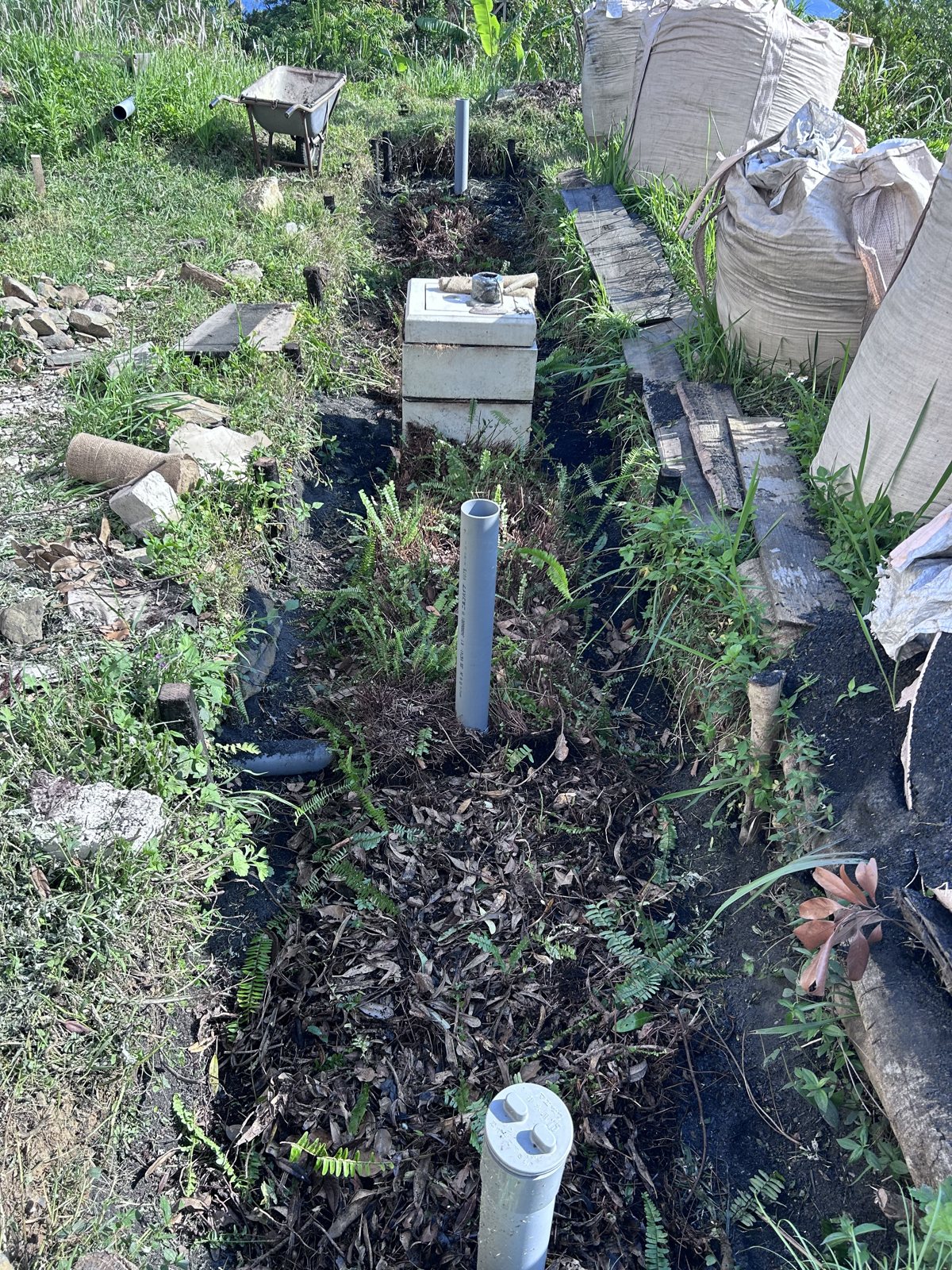

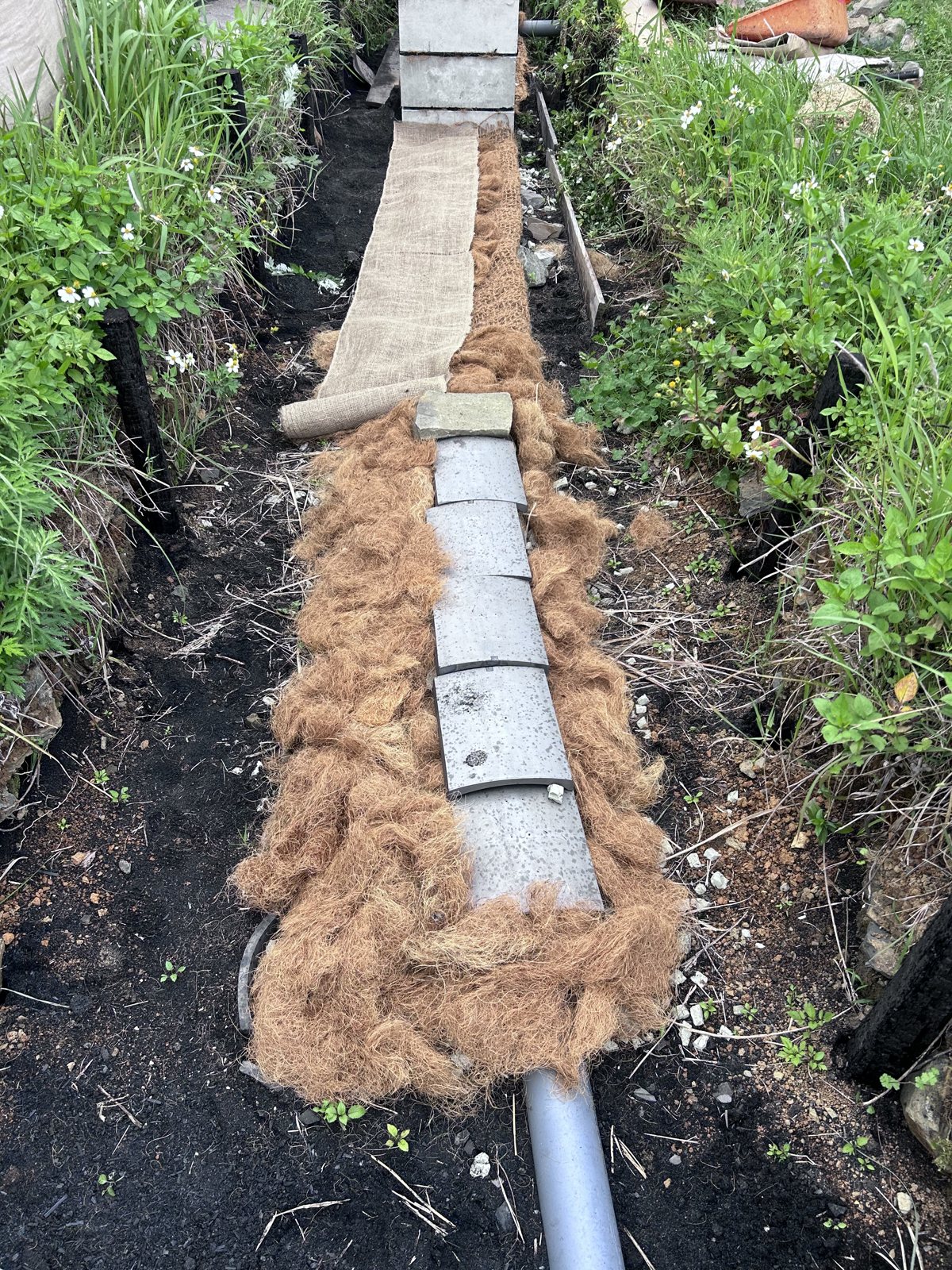

管とろ材の上をヤシ繊維と麻布で覆い、植物のマットを敷き詰め、その上に落ち葉と腐葉土を厚く敷いて、埋め戻しの下地をつくりました。被覆材は土の粒が下の層へ落ちるのを防ぎ、落ち葉と腐葉土は雨で表面が締まるのを防ぎます。いずれも時間とともに分解され、表層の土の一部になっていきます。この上に土を埋め戻し、2026年5月に使用を開始しました。

施工手順で気をつけたいポイント
- 底の高さと勾配:配管から逆算し、長い区間でも水平をそろえる。ここがずれると一部に負担が集中する
- 層を混ぜない仕切り:丸石・割石・ガラス発泡資材・炭は、それぞれ役割が違う。麻布や植物繊維、瓦で境目を守る
- 炭は突き固める:ふかふかのままでは沈下する。突き固めても孔が残るのが炭の強み
- 点検できる窓を残す:点検ますと縦管で、水位やにおいをあとから確認できるようにする
- 雨の多い時期の掘削を避ける:開いたトレンチに雨水が溜まると壁が崩れやすく、底も荒れる
なお、し尿を含む排水を処理する設備は、日本では浄化槽法の対象になります。同じ仕組みを検討する場合は、施工の前に必ず自治体の担当窓口へ相談してください。制度面の整理は仕組み・設計編にまとめています。

よくある質問
Q. 排水浄化システムの施工にはどのくらいの期間がかかりますか?
私たちの自社施工では、2025年1月の掘削から2026年5月の使用開始まで約16か月かかりましたが、途中で期間をあけ、状態を確かめながら進めました。土壌の浸透力が高い土地であったり、既製品(コンクリート製品)を使ったり、連続して作業したりすれば工期は短くなりますが、一気につくり切る必要はありません。
Q. 槽の周りを炭で埋め戻すときの注意点は何ですか?
ふかふかのまま入れると後から沈下するため、突き棒で何度も突き固めることです。炭は突き固めても粒の中の孔が残るので、締まっていながら空気の通り道を保てます。
Q. 丸石の上を割石で覆うのはなぜですか?
上から入る土や細かい粒が丸石の隙間を通り嫌気槽に流入するのを防ぐためです。好気性微生物が住む大切な空間なので、割石で蓋をし、その上にろ材や被覆材を重ねて好気槽を作ります。
Q. 施工で最も精度が求められる工程はどこですか?
槽の底の高さと水平です。底の高さがずれると水が片側に偏り、一部の区間だけに負担が集中します。配管の高さと勾配から逆算し、長い区間でも水平をそろえることが全体をむらなく働かせる前提になります。
まとめ
- 排水浄化システムの施工手順は、掘削、底づくり、嫌気槽の器、好気の層、浸透と分散、被覆とマルチングの順に進めた
- 炭・丸石・割石・ろ材・植物繊維・落ち葉・腐葉土と、役割の違う素材を層として重ね、境目を守ることが要になる
- 水平の精度、炭の突き固め、点検できる窓の3点は、あとから直しにくいため最初に丁寧に行う
- 層ごとに期間をあけて状態を確かめながら進められるのは、この工法の利点
排水を浄化する仕組みを、宿泊や飲食の事業に活かせるのかという疑問には、こちらの記事でお答えしています。
